Contoh Laporan Progress Proyek Pekerjaan Lengkap (Harian, Mingguan & Bulanan) + Template Gratis

Contoh Laporan Progress Proyek Pekerjaan Lengkap (Harian, Mingguan & Bulanan) + Template Gratis

Menyusun laporan progress proyek sering membutuhkan waktu, terutama saat data masih tersebar di berbagai sumber dan perlu dirapikan sebelum bisa digunakan untuk evaluasi.

Di sisi lain, laporan progres berperan sebagai alat kendali dan komunikasi. Pada proyek yang melibatkan banyak aktivitas dan pihak, laporan yang rapi membantu menjaga keteraturan informasi dan mempermudah koordinasi.

Artikel ini menyajikan panduan lengkap beserta contoh laporan progress pekerjaan harian, mingguan, dan bulanan yang bisa Anda download atau adaptasi langsung.

Key Takeaways

Laporan progress proyek adalah dokumen yang mencatat perkembangan sebuah proyek dalam periode tertentu, seperti mingguan atau bulanan.

Penggunaan laporan progress proyek dapat membantu manajemen dalam memantau kinerja dan mengidentifikasi masalah.

Menggunakan sistem digital untuk pengelolaan proyek konstruksi membantu perusahaan menyusun laporan progress proyek dengan lebih akurat dan mudah dipantau.

Apa itu Laporan Progress Proyek Pekerjaan?

Laporan progress proyek adalah laporan yang mencatat sejauh mana proyek berjalan dalam periode tertentu, biasanya disusun mingguan atau bulanan.

Dalam proyek konstruksi, laporan ini tidak hanya menunjukkan progres di lapangan, tetapi juga membandingkan realisasi waktu dengan rencana awal proyek.

Lewat laporan progress yang rutin dan jelas, manajer proyek bisa lebih cepat melihat potensi masalah dan mengambil langkah perbaikan sebelum dampaknya melebar.

Fungsi Laporan Progress Proyek

fungsi laporan progress proyek

Laporan progress bukan sekadar formalitas administratif. Berikut lima fungsi utamanya dalam operasional proyek:

1. Pemantauan kinerja

Laporan membandingkan progres aktual dengan baseline mencakup persentase progres per item BOQ, deviasi jadwal, dan pemakaian sumber daya (tenaga kerja, alat, material). Tanpa data komparatif ini, manajer proyek hanya bisa mengandalkan perkiraan subjektif dari lapangan.

2. Identifikasi masalah Lebih Cepat

Laporan progress memudahkan tim menemukan sumber hambatan secara lebih cepat. Contohnya keterlambatan material, pekerjaan yang tidak siap karena dependency belum selesai, akses kerja terhambat, atau approval dokumen (shop drawing, metode kerja, inspeksi) yang belum turun.

Dengan data yang tercatat secara rutin, manajemen bisa menyusun langkah mitigasi lebih cepat, terutama pada proyek yang memakai perencanaan jaringan kerja yang terstruktur.

3. Komunikasi antar tim

Laporan menyajikan status pekerjaan, kendala, dan rencana kerja berikutnya dalam format yang sama untuk semua pihak. Menurut PMI (2024), 1 dari 5 proyek gagal langsung akibat komunikasi yang buruk antar pemangku kepentingan. Laporan progress yang terdistribusi ke semua pihak secara berkala memangkas risiko ini secara signifikan.

Biasanya laporan juga dilengkapi daftar aksi (PIC dan deadline) agar tindak lanjutnya jelas.

4. Pengambilan keputusan

Data dalam laporan progress membantu manajemen memutuskan tindakan korektif saat terjadi deviasi. Misalnya resekuensing pekerjaan, penambahan/redistribusi tenaga kerja, penyesuaian metode kerja, percepatan pengadaan, atau revisi jadwal pada area tertentu.

Jika laporan memuat biaya dan progres, manajemen juga bisa memantau apakah serapan biaya masih sebanding dengan progres fisik.

5. Dokumentasi proyek

Laporan progress berfungsi sebagai rekam jejak perkembangan proyek, termasuk perubahan rencana, keputusan rapat, serta catatan kendala dan tindak lanjutnya. Dokumen ini berguna untuk evaluasi internal, audit, dan pembelajaran untuk proyek berikutnya.

Pada beberapa proyek, laporan progress juga dipakai sebagai pendukung administrasi seperti progres klaim, berita acara, atau justifikasi perubahan pekerjaan (variation order) sesuai ketentuan kontrak.

Cara Menghitung Persentase Progress Proyek

Sebelum membahas komponen, penting memahami cara menghitung angka yang jadi inti laporan: persentase kemajuan proyek.

Rumus Perhitungan Progress
% Progress = (Σ Bobot Item Selesai) / (Total Bobot Seluruh Item) × 100%
Bobot tiap item = Nilai kontrak item ÷ Total nilai kontrak × 100%

Contoh praktis: Proyek konstruksi senilai Rp 5 miliar memiliki 10 item pekerjaan. Item “pekerjaan pondasi” bernilai Rp 750 juta, sehingga bobotnya adalah 15%. Jika pekerjaan pondasi sudah selesai 80%, kontribusinya ke total progress adalah 80% × 15% = 12%. Jumlahkan kontribusi semua item untuk mendapatkan % progress total.

Metode ini selaras dengan konsep Earned Value Management (EVM) yang distandarkan oleh PMI dalam PMBOK Guide dan banyak digunakan di proyek konstruksi skala menengah-besar. Dalam software manajemen proyek, perhitungan ini dilakukan otomatis berdasarkan update dari lapangan.

Komponen Laporan Progress Proyek

Seperti dokumen penting lainnya, laporan progress proyek perlu disusun dengan komponen yang jelas agar informasi di dalamnya mudah Anda pahami dan bisa Anda pakai untuk evaluasi. Berikut komponen utama yang sebaiknya ada dalam laporan progress proyek:

Berikut adalah penjelasan dari komponen yang wajib Anda cantumkan:

📑

1. Identitas Laporan & Proyek

Berisi informasi dasar seperti judul laporan, kode proyek, nama owner atau kontraktor, lokasi proyek, periode pelaporan, serta PIC yang bertanggung jawab.
🚦

2. Ringkasan Eksekutif (RAG Status)

Menampilkan kondisi proyek secara umum dengan indikator Merah–Kuning–Hijau. Bagian ini merangkum goals utama, isu penting, serta keputusan yang perlu pihak terkait ambil.
📌

3. Cakupan & Baseline

Cantumkan deskripsi singkat mengenai ruang lingkup proyek agar konteks jelas. Selain itu, sertakan baseline jadwal dan biaya sebagai acuan evaluasi progres.
📊

4. Kemajuan Pekerjaan (% Complete & Milestone)

Menjelaskan persentase progres total serta perkembangan tiap pekerjaan. Sertakan milestone yang tercapai atau tertunda lengkap dengan bukti seperti foto, gambar kerja, atau BoQ.
📅

5. Jadwal (Schedule Performance)

Menunjukkan performa jadwal melalui kurva-S atau gantt chart ringkas, termasuk deviasi dari rencana dan perkiraan waktu penyelesaian.
💰

6. Biaya (Cost Performance)

Membandingkan realisasi biaya dengan anggaran. Cantumkan selisih biaya, komitmen pengeluaran, serta proyeksi biaya akhir proyek.
🔄

7. Perubahan (Change Orders / Variation Orders)

Cantumkan daftar perubahan yang telah disetujui atau masih diajukan. Jelaskan dampaknya terhadap biaya dan jadwal proyek agar transparansi tetap terjaga.
⚠️

8. Risiko & Isu (Risk & Issues Log)

Berisi daftar risiko dan kendala yang muncul, tingkat dampaknya, rencana mitigasi, serta pihak yang bertanggung jawab.
🦺

9. Kualitas & K3 / HSE

Menjelaskan hasil inspeksi, temuan kualitas, tindakan perbaikan, serta data keselamatan kerja selama periode pelaporan.
👷

10. Sumber Daya

Memuat informasi tenaga kerja, peralatan, dan material utama, termasuk tingkat pemakaian serta ketersediaannya.
📷

11. Dokumentasi Pendukung

Melampirkan dokumen pendukung seperti foto progres, gambar revisi, berita acara, atau laporan inspeksi.
✍️

12. Persetujuan

Akhiri laporan dengan tanda tangan Project Manager atau owner, lengkap dengan tanggal dan catatan persetujuan sebagai bentuk validasi laporan.

Cara Membuat Laporan Progres Proyek

Berikut adalah cara membuat laporan progres proyek yang efektif.

1. Tetapkan tujuan, audiens, dan baseline

Tentukan dulu tujuan laporan (pantau keseluruhan proyek atau fokus biaya dan waktu), siapa pembacanya (owner, project manager, atau internal), serta periode laporan. Pastikan baseline ruang lingkup, jadwal, dan biaya sudah jelas, termasuk KPI yang dipakai seperti persentase progres, milestone, dan status RAG.

2. Kumpulkan data tervalidasi

Dalam menyusun laporan kemajuan, ambil data dari sumber resmi: jadwal (Gantt/kurva-S), WBS/BoQ, timesheet, foto lapangan/BA, AC/EV, log perubahan & risiko. Pastikan stempel waktu konsisten, versi dokumen jelas, dan ada evidence progres yang diklaim.

3. Susun struktur laporan yang tetap

Mulai dengan Ringkasan Eksekutif (RAG), lalu:

  • Progres pekerjaan: rencana vs realisasi, deviasi, dan milestone
  • Jadwal: aktivitas kritis dan perkiraan waktu selesai
  • Biaya: anggaran, realisasi, dan proyeksi akhir
  • Perubahan pekerjaan dan dampaknya
  • Risiko dan isu beserta tindak lanjut
  • Kualitas, K3/HSE, sumber daya, lampiran, dan keputusan yang dibutuhkan

4. Visualisasikan yang penting saja

Gunakan visual yang benar-benar membantu, seperti kurva-S, gantt chart ringkas, atau tabel progres per pekerjaan. Jaga satuan dan legenda tetap konsisten, dan hindari grafik yang tidak perlu.

5. Review, verifikasi, dan sign-off

Cek kembali kesesuaian data lapangan dengan jadwal dan biaya, pastikan perhitungan sudah benar, lalu lengkapi tanda tangan atau persetujuan. Setelah itu, distribusikan laporan ke pihak terkait dan simpan arsipnya dengan rapi.

Contoh Laporan Progress Proyek

Contoh laporan progress pekerjaan konstruksi yang baik dapat menjadi panduan Anda dalam menyelesaikan proyek dengan lebih efisien.

contoh laporan progress proyek

Setidaknya, terdapat empat jenis laporan kemajuan yang bisa Anda gunakan sesuai kebutuhan.

Berikut adalah contoh laporan progress pekerjaan harian, contoh laporan progress pekerjaan mingguan, bulanan, dan general atau umum yang dapat Anda download template dokumennya:

1. Contoh laporan progress pekerjaan harian

Berikut adalah contoh laporan progress pekerjaan proyek harian.contoh laporan progress pekerjaan harian

Contoh Laporan Progress Proyek Harian

blog 2ffe628a5404 contoh laporan progress pekerjaan harian
contoh laporan progress proyek harian

Agar pemantauan progress proyek tidak hanya bergantung pada laporan manual, banyak perusahaan mulai menggunakan sistem manajemen proyek yang mampu mencatat perkembangan pekerjaan secara lebih terstruktur dan real-time.

Anda juga dapat melihat solusi yang kami rekomendasikan pada banner di bawah ini untuk mengetahui bagaimana sistem tersebut dapat membantu memantau progres proyek, mengelola sumber daya, serta meningkatkan efisiensi operasional tim.

2. Contoh laporan progress proyek mingguan

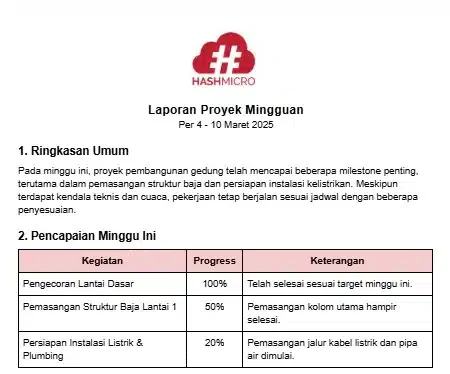

Di bawah ini adalah contoh laporan progress pekerjaan mingguan.

contoh laporan progress pekerjaan mingguan

Contoh Laporan Progress Proyek Mingguan

blog 5936ab4685d4 contoh laporan progress pekerjaan mingguan
contoh laporan progress proyek mingguan

3. Template contoh laporan proyek bulanan

Sementara itu, di bawah ini adalah contoh laporan progress proyek yang dikerjakan per bulan.

laporan proyek bulanan

Contoh Laporan Progress Proyek Bulanan

blog 786187b5376d contoh laporan progress pekerjaan bulanan
contoh laporan progress proyek bulanan

Contoh Dashboard dan Laporan Progress Proyek

blog 786187b5376d contoh laporan progress pekerjaan bulanan
contoh laporan progress proyek bulanan

4. Download template laporan progress proyek

Anda bisa mendownload template umum ini, dan isi sesuai dengan kebutuhan proyek Anda, baik itu harian, mingguan, maupun bulanan.

contoh laporan progress proyek

Contoh Laporan Progress Proyek Umum

blog 3a9a78acce99 contoh laporan progress pekerjaan umum
contoh laporan progress proyek umum

Contoh Laporan Progress Proyek Umum

blog 3a9a78acce99 contoh laporan progress pekerjaan umum
contoh laporan progress proyek umum

Tips Membuat Laporan Progress Proyek

Agar laporan progress proyek benar-benar efektif, ada beberapa hal penting yang perlu diperhatikan:

📋

Format konsisten setiap periode

Gunakan template yang sama agar pembaca bisa langsung menemukan informasi yang dicari tanpa harus membaca ulang dari awal setiap kali laporan baru terbit.
📊

Data nyata, bukan perkiraan

Tampilkan angka terukur: persentase progres per item, realisasi biaya aktual, dan deviasi jadwal. bukan frasa ambigu seperti “berjalan baik”.
📈

Kurva-S selalu ada

Kurva-S adalah elemen terpenting dalam laporan mingguan dan bulanan. Deviasi antara rencana dan realisasi langsung terlihat secara visual tanpa perlu membaca angka satu per satu.
⚠️

Jujur soal hambatan

Laporan yang menyembunyikan masalah tidak berguna. Cantumkan hambatan secara eksplisit beserta rencana mitigasi dan PIC—ini yang membuat laporan benar-benar menjadi alat kerja.

Sertakan action items yang jelas

Setiap kendala harus diikuti tindak lanjut yang spesifik: apa yang akan dilakukan, siapa yang bertanggung jawab, dan kapan deadline-nya.
🔄

Review antar laporan

Di awal setiap laporan, review status tindak lanjut dari laporan sebelumnya. Ini membangun akuntabilitas dan memastikan tidak ada isu yang jatuh melalui celah.
📚 Sumber & Referensi

Pertanyaan Seputar Laporan Progress Proyek

Bagaimana cara mengatasi hambatan ketika laporan progress menunjukkan proyek terlambat?

Lakukan analisis root cause dari deviasi jadwal, identifikasi pekerjaan paling kritis, lalu tentukan tindakan korektif seperti crashing, fast-tracking, atau realokasi resource. Setelah itu, komunikasikan rencana recovery kepada semua stakeholder dalam laporan berikutnya.

Apakah laporan progress proyek harus selalu berbentuk tabel atau bisa dalam format narasi?

Laporan progress bisa menggunakan kombinasi tabel, visual, dan narasi. Tabel cocok untuk data terukur seperti progres, jadwal, dan biaya, sedangkan kurva-S membantu menunjukkan tren. Narasi berguna untuk menjelaskan kendala dan tindak lanjut yang membutuhkan konteks.

Apakah laporan progress konstruksi di Indonesia ada format standar yang diwajibkan oleh pemerintah?

Tidak ada satu format standar nasional yang berlaku untuk semua proyek. Namun, proyek pemerintah umumnya mengikuti template PUPR, sedangkan proyek swasta mengikuti ketentuan kontrak seperti FIDIC, PUPR, atau format khusus. Komponen minimal biasanya mencakup progres fisik, kurva-S, foto dokumentasi, dan tanda tangan PIC.

Bagaimana cara memastikan data dalam laporan progress akurat dan tidak bias dari lapangan?

Pastikan data berasal dari sumber resmi seperti timesheet, foto berita acara, surat perubahan, dan laporan inspeksi. Libatkan konsultan pengawas independen untuk validasi, lalu hindari hanya mengandalkan estimasi subjektif dari mandor. Gunakan bukti dokumentasi konkret sebelum laporan ditandatangani.

Berapa lama waktu ideal untuk menyimpan arsip laporan progress proyek?

Arsip laporan progress proyek sebaiknya disimpan minimal 5–10 tahun setelah proyek selesai, sesuai kebutuhan pajak dan audit. Untuk proyek pemerintah, penyimpanan biasanya mengikuti ketentuan PUPR sekitar 5 tahun. Penyimpanan lebih lama tetap disarankan sebagai referensi lessons learned.
